Trojský most je silniční a tramvajový most přes Vltavu v Praze. Veřejnosti byl slavnostně otevřen 4. října 2014, doprava na něj vyjela o dva dny později. Vede z Partyzánské ulice v Holešovicích do oblasti ulic Nové Povltavské a Trojské v Troji. Slouží místní dopravě a nahrazuje původní provizorní trojský tramvajový most, který sloužil od roku 1981 do roku 2013. Na severním předmostí má být mimoúrovňovou křižovatkou Troja propojen s Městským okruhem. Objevily se úvahy, že by se most mohl jmenovat po zesnulém prezidentovi Václavu Havlovi, na začátku dubna 2013 však rada hlavního města oficiálně schválila vžitý název Trojský most.

Architektonická soutěž

Architektonicko-konstrukční řešení vybral Magistrát hlavního města Prahy z 20 návrhů v soutěži vypsané roku 2005. První cena spojená s odměnou 700 tisíc korun byla na podzim 2006 udělena návrhu, jehož autory jsou Ing. Jiří Petrák, Ing. Ladislav Šašek (Mott MacDonald Praha s. r. o.) a Doc. Ing. arch. Roman Koucký a Ing. akad. arch. Libor Kábrt (Roman Koucký architektonická kancelář s. r. o.).

Druhá cena nebyla udělena. Třetí cenu (450.000,- Kč) získaly dva návrhy, autorem prvního je Prof. Ing. Jiří Stráský (Stráský, Hustý a partneři s. r. o.), autorem druhého Ing. arch. David Titz, Ing. arch. Zbyněk Svoboda, Ing. Ladislav Huryta, Martin Matůšů (ARCHicon s. r. o.). Ve druhém kole bylo hodnoceno celkem pět návrhů, autorem dalšího (č. 4) byli Ing. arch. Roman Gale, Ing. arch. Michal Palaščák, spoluautoři: Bc. Barbora Šimonová, Bc. Libor Dašek (Atelier AGP) a dalšího (č. 9) Ing. arch. Martin Rösler, Ing. Vít Hlaváček, spolupráce: Michaela Chvojková, Radek Jiránek. Porota měla 11 členů, z toho 2 zástupci magistrátu, po jednom zástupci městských částí Praha 7 a Praha 8, 4 zástupci České komory architektů, 2 zástupci České komory autorizovaných inženýrů a techniků činných ve výstavbě a 1 zástupce České společnosti pro systémovou integraci. Na odměnách bylo autorům pěti projektů, které postoupily do druhého kola, rozděleno celkem 2,6 milionu Kč.



Vizualizace Trojského mostu, zdroj: Metrostav

Výstavba

 Blanka, to ale bylo mezitím odloženo na konec roku 2012. Ředitel magistrátního odboru městského investora Jiří Toman v roce 2009 uvedl, že most v Troji bude otevřen ke dni otevření tunelu Blanka. Stavba mostu byla zahájena v létě 2010. V únoru 2011 ředitel odboru městského investora MHMP oznámil, že most nebude otevřen v roce 2011, jak se původně plánovalo, ale až s celým tunelovým komplexem, tedy nejdříve na přelomu let 2013 a 2014, avšak pro tramvaje bude možná zprovozněn dříve. Podle zprávy ze srpna 2011 měl být most v polovině roku 2013 zprovozněn pro tramvaje a nahradit tak provizorní tramvajový most, který má být bezprostředně poté rozebrán. Podle zpráv z jara 2013 k tomuto zprovoznění mělo dojít až koncem roku 2013. Pro silniční vozidla, cyklisty a chodce měl být zpřístupněn až s otevřením tunelu Blanka, pravděpodobně roku 2014. Podle zprávy z poloviny srpna 2014 má být 6. října 2014 most zprovozněn pro tramvaje i pro automobily. Tunelový komplex Blanka, který měl být původně otevřený ve stejném termínu, má být podle ČKD Praha DIZ otevřen pravděpodobně 2. prosince 2014. V září 2014 rozhodčí soud rozhodoval, kolik Praha Metrostavu za most zaplatí.

Provedení mostu se stalo tématem politických diskusí poté, co se ukázalo, že došlo k navýšení původně kalkulované ceny tunelu Blanka a navazujících staveb Městského okruhu téměř o polovinu původní ceny. Mluvčí Metrostavu uvedl jako příklad, že v zadávací dokumentaci byl jednoduchý most v ceně asi 400 milionů Kč, po uzavření kontraktu s Metrostavem však vyhlásilo město Praha konstrukčně-architektonickou soutěž, kterou vyhrál most jiný – výrazně dražší, takže spolu s dalšími novými požadavky došlo k navýšení jeho ceny o 720 milionů Kč, tedy téměř na trojnásobek.

Od 20. do 23. srpna 2014 proběhly zatěžkávací zkoušky, přes den dynamické, v noci statické. Například ve středu 20. srpna na most najelo 24 plně naložených nákladních aut a 4 tramvaje.

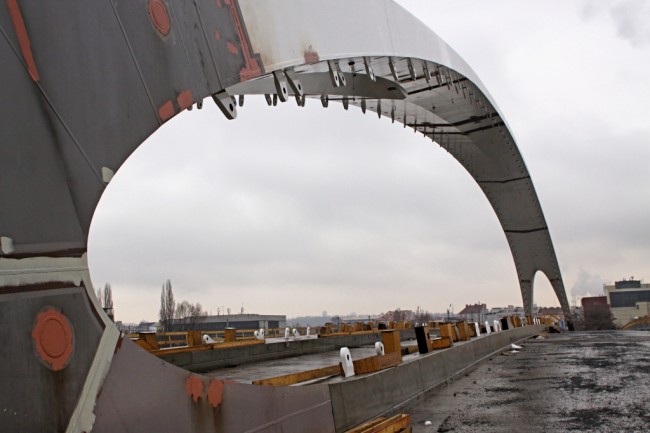

Stavba Trojského mostu,  zdroj: Metrostav

Popis

V soutěži byl vybrán návrh síťového obloukového mostu s dolní mostovkou. Předpjatá deska mostovky je uložena na prefabrikovaných předpjatých příčnících zavěšených přes síťový systém ocelových táhel do plochého ocelového obloukového nosníku. Délka mostu je asi 262 metry, rozpětí oblouku hlavního pole 196 metrů. Celková výška nosné konstrukce jsou asi 34 metry nad maximální plavební hladinou. Opěry a pilíře stojí na vrtaných pilotách ve skalním podloží na březích, do šířky řeky žádný pilíř nezasahuje.

Most má po dvou jízdních pruzích pro každý směr, střední tramvajové těleso, oboustranné chodníky pro pěší a cyklisty. Součástí křižovatky na severním (trojském) předmostí je mimoúrovňová křižovatka Troja, jejíž součástí je zaústění tunelu Blanka na Městském okruhu, s Městským okruhem se zde frekvence z mostu mimoúrovňově kříží s propojením všech směrů, na místní komunikaci v Troji (Povltavská ulice) navazuje prodloužená komunikace z mostu úrovňovou křižovatkou. Pobřežní cyklostezka na trojské straně most podchází.

Podle redaktora  z Práva považují kritici dva pruhy vozovky v každém směru za naddimenzování, neúměrné šíři železničního podjezdu navazujícího na holešovické straně.
